廣州石化火炬車間高噪機房噪聲處理

更新時間:2008-06-23 10:03 來源:環境保護網  作者: 閱讀:2291 網友評論0

1、施工方法

1.1、車間四周墻壁

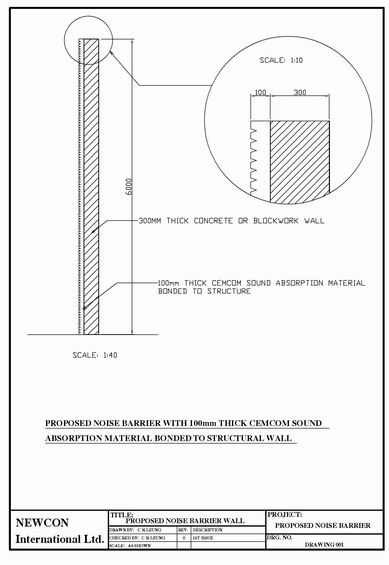

采用粘貼方法,安裝位置位于標高為2.7~6.10m的范圍,吸聲板主要采用500×500×100㎜齒狀本色標準CEMCOM聲控吸音板。

安裝之前對表面進行清潔、除塵、除污處理,使墻面基層達到粘貼要求。并在墻面放上標高控制線(以+2.7m處標高為準)及在一定距離放上垂直控制線(每隔12m放一條)來控制吸音板的安裝質量。在頂部根據實際需要切割標準樣塊,收口制做而成。

粘貼材料采用水泥砂漿摻入Sika Latex膠皇,(配比見附件1:配比5)。在2.7m處,先用角鋼造成臨時水平支座,用以支撐產品,3.4m的粘貼高度分兩次進行粘貼:首先在角鐵支座之上,沿墻內壁粘貼3層500×500×100mm的CEMCOM聲控吸音板,共計1.5m,待成品達到一定的粘接強度之后,(約5—6小時)再向上粘貼吸音板,達到設計的要求高度。粘貼時,齒狀結構朝外,形成楔形吸聲結構,增強吸音效果。

安裝過程中,需搭建工作臺,工作臺的制作在現場完成。每天安裝數量按照100m2計算,搭建一個15m長的工作臺,每天移動兩次即可滿足施工要求,粘貼砂漿在地面按配比攪拌好,運輸?shù)焦ぷ髋_(tái)面供使用。

1.2、車間頂棚

同樣采用粘貼方法,吸音板采用500×500×50㎜的平面本色標準CEMCOM聲控吸音板,對屋頂表面進行清潔,除塵處理后,開始粘貼,粘貼材料同樣采用水泥砂漿摻入Sika Latex 膠皇。吸音板的粘貼在工作臺面上進行,粘貼后,產品支撐在臨時工作臺上,待粘貼強度達到要求后,移去支撐及臨時工作臺。

1.3、圍墻

圍墻的安裝分兩部分進行,一是圍墻內壁粘貼吸音板,二是超出圍墻部分的施工。在圍墻內壁,直接在墻壁上臺階粘貼CEMCOM聲控吸音板,粘貼方法及吸音板規格同車間墻壁一樣,粘貼高度為3.0m。粘貼前仍在墻面放上標高控制線和垂直控制線,來控制安裝質量。吸音板的粘貼仍是分兩次進行,先粘貼下面1.5m高的部分,待粘貼砂漿達到一定的粘接強度,即可開始上部1.5m的高度的吸音板的安裝。超出3.0m處,在內側靠近墻壁處設立工字型鋼立柱,立柱的間距為2.0m,立柱高度為4.0m,底部焊接有底座,以便與地面連接。

所有的鋼立柱都是在廠內設計,焊接成型,除銹和防銹處理后,運輸?shù)浆F(xiàn)場安裝。鋼立柱的底座與混凝土地面采用膨脹螺栓連接。每個底座安裝4枚16#螺栓,立柱采用工字型鋼,利用兩相鄰立柱工字鋼翼緣定位吸音板(包含100㎜厚齒狀吸音材料及50㎜厚混凝土),2000×500×150mm復合吸音板直接安裝在兩立柱之間。

2、施工進度

安裝在生產開始20天后進行,按5月1日開始生產,即為5月20日,20號做進場準備,21日開始粘貼吸音產品,吸音板在廠內養護到達一定強度后,陸續運輸?shù)浆F(xiàn)場,供安裝使用。

安裝可分幾個工作區同時進行,對于500×500×100mm及50mm規格的吸音板,每天安裝100m2,8天即可全部完工(5月21日—5月28日);對于2000×500×150mm規格的吸音板,每天安裝50m2,則8天可以完工(5月29日—6月5日)。

安裝進度表

  5  6
20 21 22 23 24 25 26 27 28 29 30 31 1 2 3 4 5
500×500×10050)吸音板



2000×500×100吸音板














具體安裝時間如下:

5.21—5.25 安裝車間內部(四周墻壁和頂棚),共計456.2㎡ ,時間4.5天;

5.26—5.28 安裝圍墻吸音板,共計293㎡,時間3天;

5.29—6.5 安裝2000×500×100吸音板。

3、預期效果

3.1、平均吸聲系數0.80dB;

3.2、隔聲量達46 dB;

3.3、白天車間內開機時達70 dB;

3.4、夜晚車間圍墻外檢測達55 dB;

3.5、散火值、冒煙值、不易燃值為零,達到《建筑內部裝修設計防火規范》。

聲明:轉載此文是出于傳遞更多信息之目的。若有來源標注錯誤或侵犯了您的合法權益,請作者持權屬證明與本網聯系,我們將及時更正、刪除,謝謝。

  使用微信“掃一掃”功能添加“谷騰環保網”

關于“廣州石化火炬車間高噪機房噪聲處理 ”評論
昵稱: 驗證碼:

網友評論僅供其表達個人看法,并不表明谷騰網同意其觀點或證實其描述。

2022’第九屆典型行業有機氣(VOCs)污染治理及監測技術交流會
2022’第九屆典型行業有機氣(VOCs)污染治理及監測技術交流會

十四五開篇之年,我國大氣污染防治進入第三階段,VOCs治理任務…

2021華南地區重點行業有機廢氣(VOCs)污染治理及監測技術交流會
2021華南地區重點行業有機廢氣(VOCs)污染治理及監測技術交流會

自十三五規劃以來,全國掀起“VOCs治理熱”,尤…

土壤污染防治行動計劃
土壤污染防治行動計劃

5月31日,在經歷了廣泛征求意見、充分調研論證、反復修改完善之…
